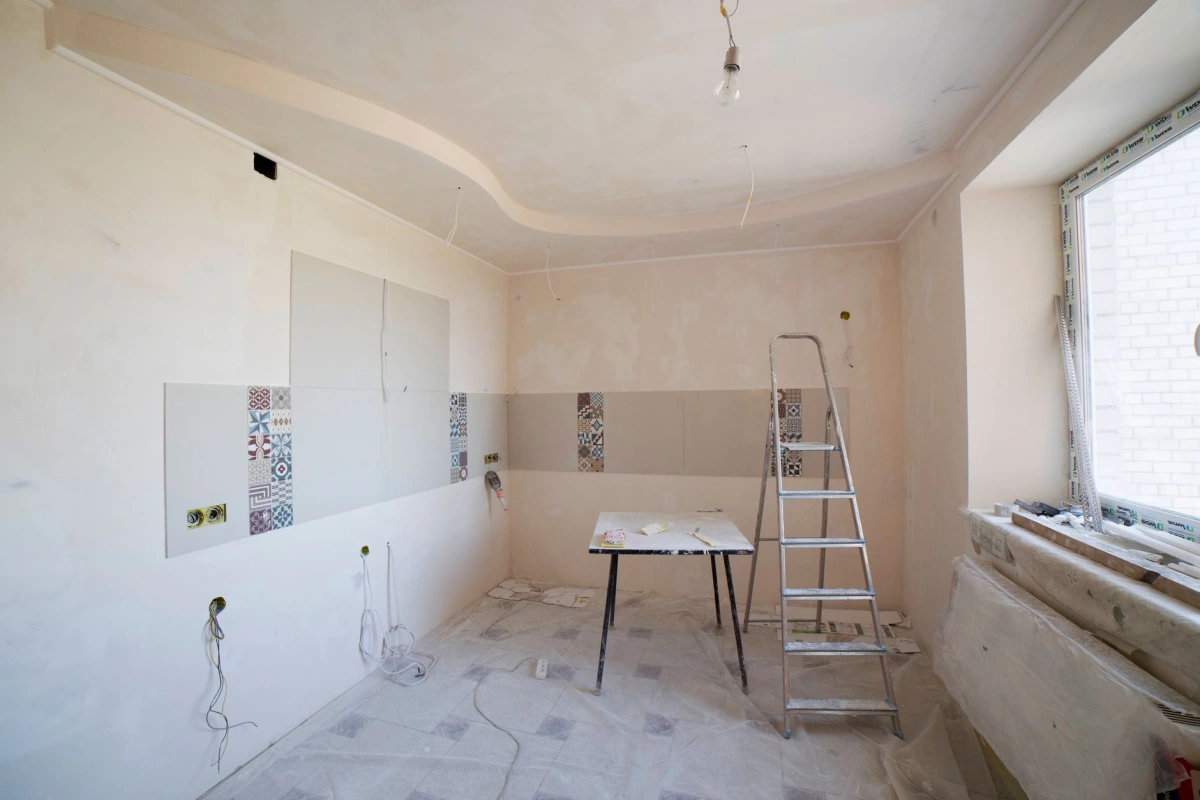

Pièce en cours de rénovation intérieure, murs préparés et sol protégé
Accueil › Rénovation intérieure
Appartement, villa, bastide

Rénovation intérieure complète

Une rénovation qui dérape tient rarement à un artisan défaillant. Elle tient presque toujours à un ordre des lots mal pensé et à des décisions prises trop tard.

Votre devis travaux, gratuit

Décrivez votre projet, réponse sous 24h ouvrées.

Gratuit et sans engagement · Pays d'Aix et Bouches-du-Rhône

L'ordre des lots décide de tout

Sur une rénovation intérieure, la séquence est presque toujours la même, et l'inverser coûte cher. On commence par les démolitions et les déposes, puis viennent les réseaux, électricité et plomberie, tant que les murs sont ouverts. Les cloisons et les plafonds arrivent ensuite, suivis des enduits et du ratissage. La peinture ne vient qu'après, et les sols en dernier, juste avant la pose des équipements sanitaires et de la cuisine.

La faute la plus fréquente consiste à poser un beau parquet avant les finitions de peinture, pour gagner du temps. Il faut alors protéger intégralement le sol, travailler en équilibre sur des protections, et accepter le risque de traces. L'inverse coûte moins cher et rend un meilleur résultat.

Le calendrier réaliste d'un chantier

  1. Relevé et programme Une à deux semaines. On mesure, on liste les besoins, on arbitre entre ce qui est indispensable et ce qui attendra une seconde phase.
  2. Devis et validation Deux à trois semaines. C'est le moment de figer les choix : implantation des prises, sens d'ouverture des portes, type de sol. Les changements ultérieurs sont facturés.
  3. Approvisionnement Deux à huit semaines selon les produits. Une faïence en stock arrive en trois jours, un carrelage grand format sur commande peut demander six semaines.
  4. Travaux Trois à dix semaines pour un appartement de 60 à 90 mètres carrés, hors imprévus structurels.
  5. Réception Une visite avec relevé des réserves, puis leur levée sous quinze jours en général.

Ce qu'on découvre souvent en ouvrant

Dans le centre ancien d'Aix, les surprises tournent autour de trois sujets. Les réseaux électriques d'abord, encore fréquemment en fils sous moulure ou sans terre dans les logements non repris depuis les années quatre-vingt. Les planchers bois ensuite, dont certaines solives montrent des attaques d'insectes xylophages ou un affaissement en partie centrale. Les cloisons enfin, souvent en plâtre plein sur ossature bois, dont la dépose se révèle plus salissante et plus longue que prévu.

Dans les constructions plus récentes de Bouc-Bel-Air, Cabriès ou Venelles, les imprévus sont d'un autre ordre : isolation intérieure tassée derrière les doublages, ponts thermiques en about de dalle, et menuiseries simple vitrage encore en place. Ces découvertes ne condamnent pas un chantier, mais elles justifient de prévoir une réserve budgétaire.

La règle du dixième : sur une rénovation intérieure, une provision pour imprévus de 10 pour cent du montant des travaux évite la plupart des blocages. Sur un bâti antérieur à 1950, viser 15 pour cent est plus prudent.

Répartition typique d'un budget

PostePart indicativeRemarque
Démolition et évacuation5 à 10 pour centDépend du volume de gravats et de l'accès
Électricité et plomberie20 à 30 pour centPoste le plus sensible en bâti ancien
Cloisons, plafonds, enduits15 à 20 pour centAugmente fortement si redistribution des pièces
Peinture et finitions10 à 18 pour centVariable selon l'état des supports
Sols10 à 20 pour centÉcart considérable selon le revêtement
Cuisine et salle de bains15 à 30 pour centPoste le plus élastique du chantier

Copropriété : les autorisations à ne pas oublier

Dans un immeuble aixois, plusieurs interventions relèvent de l'assemblée générale et non du seul propriétaire. Le remplacement d'une menuiserie visible depuis la rue touche à l'aspect extérieur. La modification d'une descente d'eaux usées engage une partie commune. La dépose d'un mur porteur exige une étude de structure et l'accord de la copropriété. Anticiper ces points de plusieurs mois évite un chantier arrêté en cours de route.

Finition de peinture dans une pièce rénovée
La peinture intervient après les enduits et avant la pose des sols : inverser cet ordre coûte du temps et de la protection.

Questions fréquentes

Rarement dans de bonnes conditions si la cuisine et la salle de bains sont concernées en même temps. Un chantier phasé pièce par pièce permet d'y rester, mais il rallonge la durée totale d'environ trente à cinquante pour cent.
Pas pour une remise à neuf sans modification de structure. Il devient utile dès qu'on redistribue les volumes, qu'on touche à un mur porteur ou qu'on dépose un permis. Pour une extension supérieure à 150 mètres carrés de surface de plancher totale, le recours devient obligatoire.
En figeant les choix de matériaux avant le démarrage et en commandant tôt les produits à délai long, carrelage grand format, menuiseries sur mesure, plan de travail. La majorité des retards de chantier vient d'une décision non prise, pas d'un artisan absent.
Le taux réduit s'applique aux travaux d'amélioration, de transformation et d'entretien d'un logement achevé depuis plus de deux ans. Certaines prestations d'amélioration énergétique bénéficient d'un taux encore réduit. Le taux exact est confirmé sur le devis.

Un chiffrage clair, sans engagement

Surfaces approximatives, état actuel, délai souhaité : quelques lignes suffisent pour obtenir une première estimation et organiser une visite.

Demander mon devis gratuit
